凍土遮水壁 年度内の完了は困難に

 福島原発の汚染水対策の柱となる凍土遮水壁は、山側については完成したので4月末に試験凍結始めましたが、2カ月以上経過したにもかかわらず、地中温度計を敷設した18カ所中、12カ所で凍結に至っていません。当初は凍結は数週間で完了する筈でした。
 凍結しない理由は不明で、凍結終了時期の見通しは立たない」ということです

 2m幅×2m高程度と推定される建屋海側のトレンチ2カ所の凍結が失敗し、その解決方法を一向に見出せないでいた時点からこの結果は予測できました。この凍土壁がいつまで経っても完成しない(=凍らない)という可能性は高いと思われます。

 建屋の周辺を凍土壁で完全に囲って内側への地下水の流入を防止することで、建屋内の水位と凍土壁内側の水位を同じにして、建屋内(地下室)への地下水の流入を抑える、これで汚染水の発生をなくそうというのが凍土遮水壁の目的です。それがいつまでも完全凍結しなければ、日量300トンの汚染水の発生もいつまで経っても解決しません。関係者は責任をもって早急に解決すべきです。

註 凍結しない理由の第一に挙げられるのは地下水の流動です。
  凍土壁は、トンネル工事のときにトンネル内に染み出してくる地下水を止めるため
 の「仮設的な方法」として用いられてきたもので、今回のように大規模で恒久的な設
 備として用いられた例はありません。
  なぜ確実に止水できるコンクリート壁などを採用しないのかという指摘は当初から
 ありました。
~~~~~~~~~~~~~~~~~~
凍土遮水壁 年度内完了困難に
福島民報 2015年7月5日
 東京電力福島第一原発の汚染水対策の柱となる凍土(陸側)遮水壁は、目標とする今年度末の本格凍結の完了が困難な状況となった。4月末に始めた試験凍結で、地中の温度を十分に低下できない技術的な問題が生じ、工程に遅れが生じている。さらに、原子力規制委員会が遮水壁運用の条件とする建屋周辺の井戸「サブドレン」からの取水などのめどが立っていない。本格凍結の遅れは今後の汚染水対策全体に影響を与える可能性がある。

■想定外

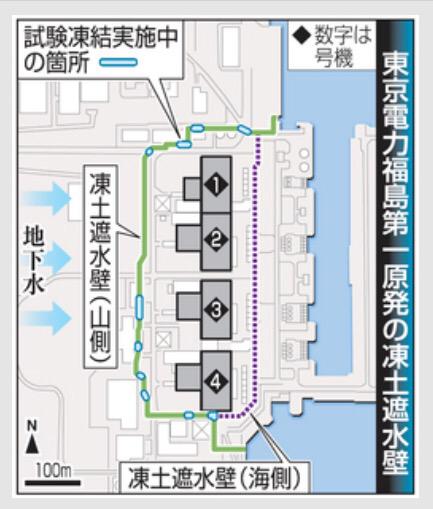

 東電は4月末から凍土遮水壁(全体で凍結管1551本)のうち約4%に当たる部分(58本)で試験凍結を実施している。
 地中の温度を調べる計測器を凍結管近くの18カ所に設置して観測している。今月1日までの2カ月間の平均地中温度は、12カ所で氷点下にならなかった。地点によって10・1度からマイナス20・9度まで約30度の温度差もあった。
 さらに1号機建屋周辺では、凍結後に地下水の水位が想定外の変動を見せた。
 東電の担当者は「どの程度地中が凍結しているかは目視できない。現在はまだデータを集めている状況」と説明。今後、原因究明や対策などを進めるとしている。試験凍結は数週間で完了する計画だったが、「終了時期の見通しは立たない」という。

■サブドレン難航
 規制委の検討会は1日、サブドレンからの取水などができない限り、遮水壁の運用を認めない方針を示した。サブドレンが機能しないと、建屋内の汚染水の流出を抑えている地下水の水位を調整できなくなる恐れがあるためだ。
 これを受け、規制委事務局の規制庁は、サブドレンでくみ上げた水を浄化後に海洋放出できない場合、試験凍結の次の工程となる本格凍結の作業を認めない考え。東電は地元の漁協関係者らに海洋放出を認めるよう求めているが、汚染雨水の流出などのトラブルが相次ぎ、理解を得られていない。
 東電はサブドレンを稼働しなくても、凍土遮水壁を安全に運用できるとする試算結果を公表しているが、規制庁は「試験凍結で既に予測できない事態が生じており、机上の試算では認められない」との姿勢を見せる。

■廃炉工程に影響
 遮水壁は国費320億円を投じ、政府が「汚染水問題の抜本的対策」に位置付けている。汚染水を減らす工程を示した政府の中長期ロードマップでは、今年度内に全体の凍結を完了、28年度内には1日約300トンの汚染水発生量が3分の1に減少すると見込んでいる。
 規制委検討会に参加している高坂潔県原子力専門員は「年度内の凍結完了は難しい。このままでは廃炉工程に影響が出る可能性がある」と指摘。経済産業省資源エネルギー庁の担当者も「前例のない取り組みでどれだけの期間で凍結が完了できるかは分からない。規制庁の認可も必要になるので年度内に終了するかは不透明」との見解を示した。
 県原子力安全対策課は「汚染水の発生量を抑えられない状況が続くと、将来的にタンク容量が逼迫(ひっぱく)することも見込まれる。早急に対策を講じてほしい」としている。

□背景
 陸側遮水壁は地下水の流れを遮断する目的で凍土方式による凍結工法を用いる。1~4号機の建屋周辺の約1500メートルに1551本の凍結管を設置し、冷却した冷媒(ブライン)を移送管で送り、地中に配置した凍結管の中を循環させ周辺の地盤を凍結させる。今年4月末から試験凍結を開始している。
